日报讯(全媒体记者 朱海城 通讯员 徐书影 王勇)阳光岛110千伏输变电工程是如东打造国家级能源岛的电力大动脉,其关键电缆工程采用随桥敷设方式,借助黄海二桥两侧预留的电缆沟布置16.56公里长的电缆,这也是目前省内跨海长度最长、敷设距离最远的一个电缆工程,目前,单回电缆已敷设完工。

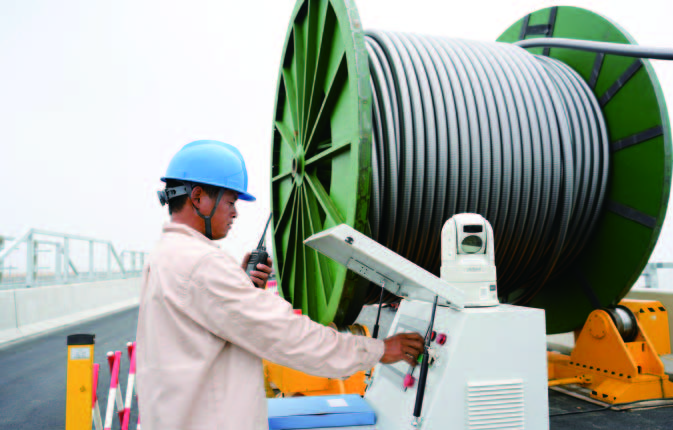

近日,如东洋口港阳光岛110千伏变电站随桥电缆敷设现场,在电缆展放平台及输送机械的带动下,单段长为1660米的电缆缓缓从直径4.5米的特制电缆盘上端引出,拉入黄海二桥东侧电缆沟,以6米/分钟的速度由北向南,呈蛇形排布。“这是目前省内跨海长度最长、敷设距离最远的一个电缆工程。”阳光岛110千伏电缆工程施工负责人孟宇介绍。
阳光岛110千伏输变电工程是如东打造国家级能源岛的电力大动脉,该站主体工程占地面积1850平方米,本期将安装50兆伏安主变两台,新建110千伏出线4回、10千伏线路24回、110千伏电缆通道16.56公里、架空线路5.2公里。其中,关键电缆工程采用随桥敷设方式,借助黄海二桥两侧预留的电缆沟布置16.56公里长的电缆,建成后,能够为岛内已投运及在建的4座LNG接收站提供稳定的电力保障,破解阳光岛用电瓶颈问题。

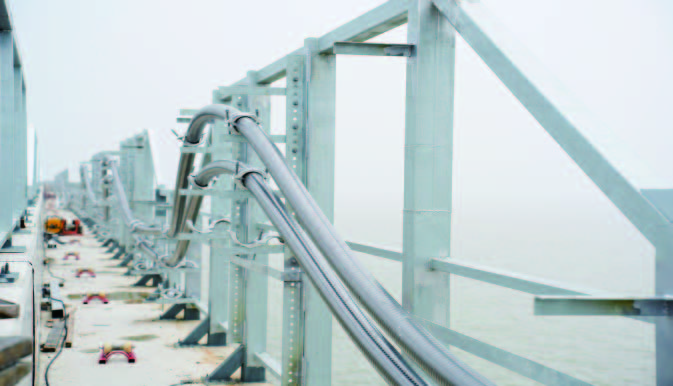

“传统电缆单段在500米左右,阳光岛110千伏随桥电缆有6段超长,每盘长度都在1600米以上。”孟宇告诉记者,16.56公里电缆通道,按照传统分段设计,电缆接头将多达33个。接头越多,电缆运行故障率越高、供电可靠性越低。“采用长距离单段电缆,能够减少电缆接头,有效降低电缆故障率。”本段电缆截面为1000平方毫米,超过普通陆上电缆800平方毫米截面的大小,这是由于大截面具有容量大、线损小、电磁环境优等特点,可以节能降耗、提高能源利用效率。此外,整条电缆都创新性地运用柔性支架,能够根据桥面震动幅度辅助电缆调节,最大程度保障长距离电缆安全可靠运行。
连日来,施工现场共安排40名工人加班加点赶工,单回电缆已敷设完成。如今,从空中俯视黄海二桥,已能够清晰看到一条银色“长龙”蜿蜒盘桓在桥上,飞架于海天之间。
